  • 10 jun 2026 voorbereiding leidingen en afvoer boven

    10 jun 2026 voorbereiding leidingen en afvoer boven

    De afgelopen dagen ben ik bezig geweest met de waterleidingen naar boven, grijs, koud en warm. Daarnaast de voorbereidingen voor de afvoer en de beluchting. Alle pijpen op maat en de bevestigingen.

    Komend weekend de waterleidingen persen en de afvoerbuizen lijmen.

  • 9 jun 2026 isolatie op de buitenwanden

    9 jun 2026 isolatie op de buitenwanden

    Aangezien de cementdekvloer op zich laat wachten en veel regent, is Ramon gestart met de isolatie van de buitenwanden aan de binnenzijde.

    Dit zijn Gutex Thermoroom platen van 8cm dik. Hier kan ik straks de leidingen en dozen in aanbrengen en er wordt direct op gestuckt.

  • 4 juni 2026 staanders en afwerking

    4 juni 2026 staanders en afwerking

    Tussen de vele en intense buien door heeft Ramon vandaag de staanders van de carport gemaakt en verder gewerkt aan de afwerkingen van de kozijnen.

    Ik heb gewerkt aan de afvoer op de eerste verdieping en de beluchting. Het is vooral de delen op maat zagen en voorbereiden.

  • 2 juni 2026 afwerking rand carport

    2 juni 2026 afwerking rand carport

    Ramon heeft een rand met fraké op de carport gemaakt.

  • 30 mei 2026 installatie boven de isolatie op de vloer

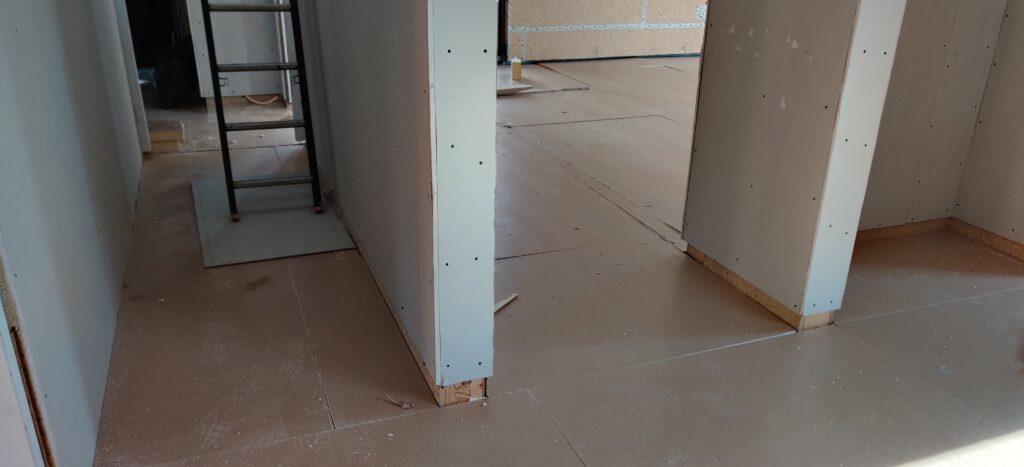

    30 mei 2026 installatie boven de isolatie op de vloer

    De elektraleidingen naar de keuken voor de vaatwasser en kookplaat. Daarnaast twee loze leidingen voor de luidsprekers achter de bank, voor het surround effect.

    De waterleidingen in de berging via verdelers. De waterleidingen van boven komen nog.

    De aarding in de badkamer met 6 mm2, CAP en aardmat.

    Bijna klaar voor de cementdekvloer die komende week erin komt. Update 1 juni 2026: de planner zegt nu 19 juni 2026 of eerder als er ergens een gaatje vrijkomt. Dan gaan we een aantal dingen in de planning omgooien.

  • 27 mei 2026 isolatie op de vloer

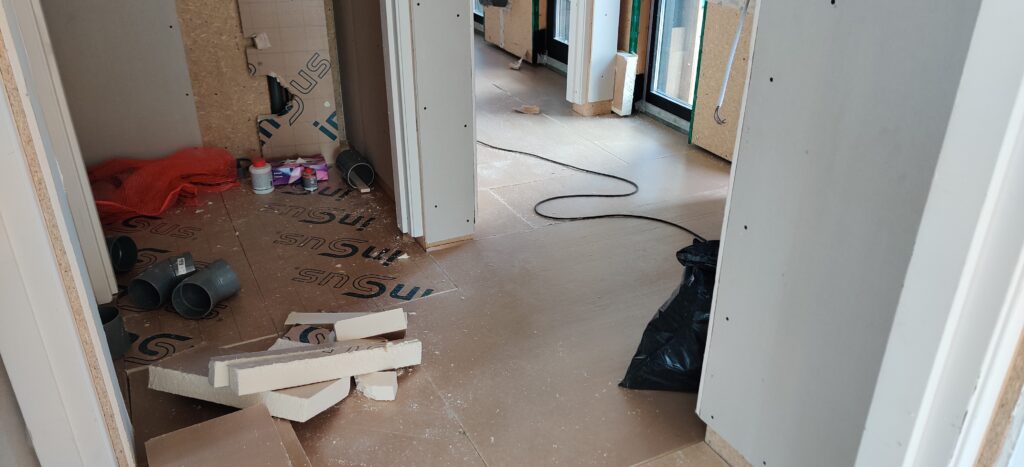

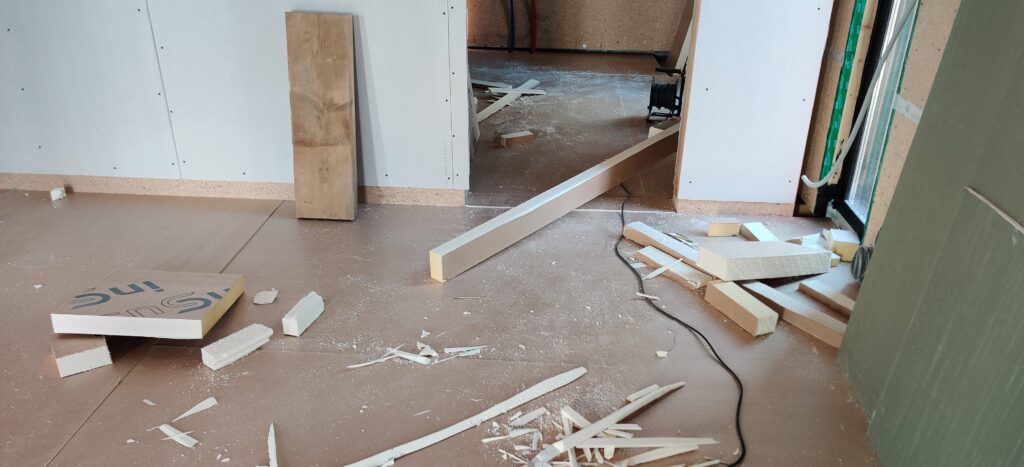

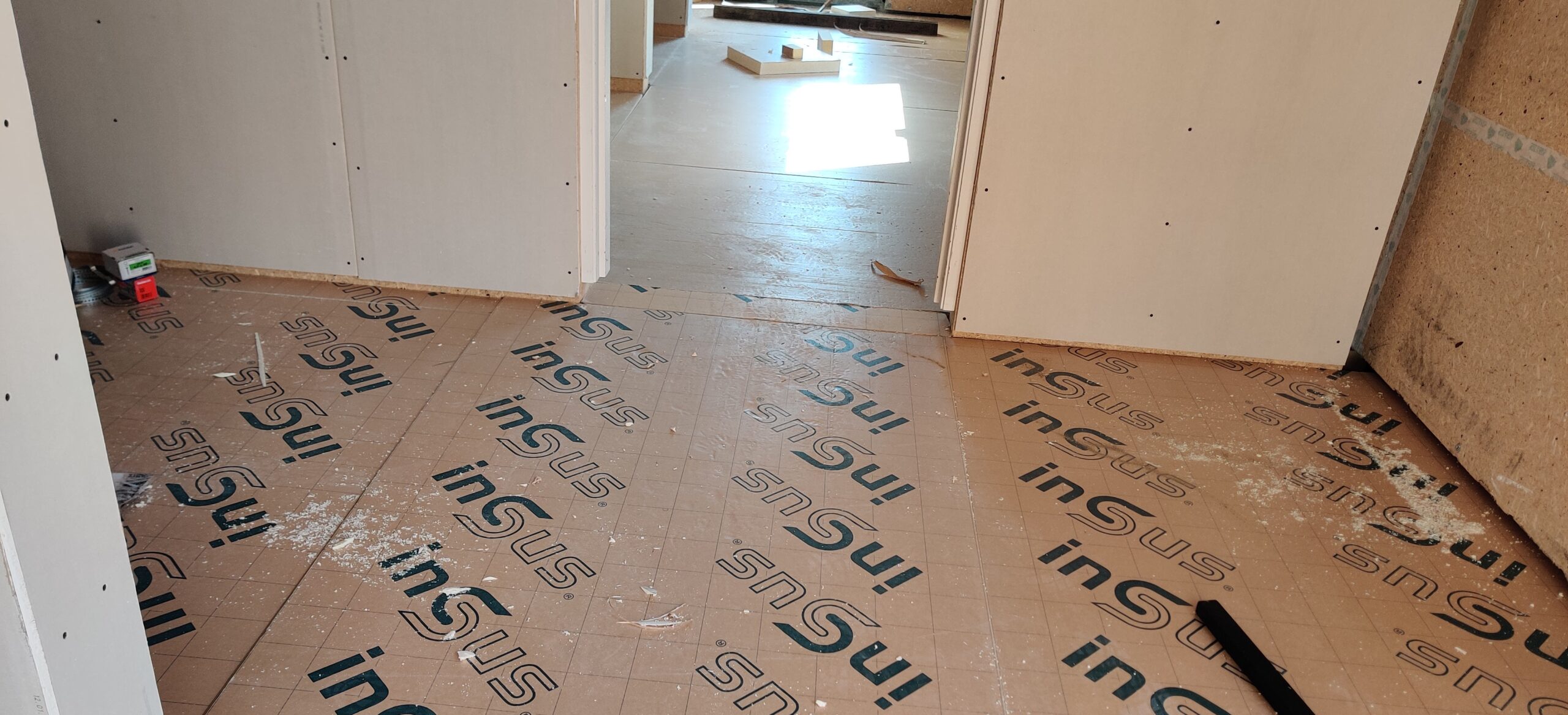

    27 mei 2026 isolatie op de vloer

    De isolatie is op de vloer gelegd.

    8+6 cm gerecyclede PIR platen van Insus uit Duiven die samen een Rc waarde van 7 opleveren voor de vloer.

    Morgen verder met naden plakken. Dan kan volgende week de cementdekvloer er op.

  • 25 mei 2026 afvoer en leidingwerk op de vloer

    25 mei 2026 afvoer en leidingwerk op de vloer

    De afvoer en leidingen komen onder/in de vloerisolatie.

    De afvoer en leidingen vastgemaakt aan de betonvloer.

    Dit deel van de afvoer lag niet goed na het verlijmen, maar dat is nu opgelost.

    In alle afvoerbuizen zit een klein beetje afschot.

  • 23 mei 2026 afvoer lijmen

    23 mei 2026 afvoer lijmen

    Alle afvoer op de begane grond verlijmen want komende week gaat de isolatie op de vloer.

    Deze bochten moeten overnieuw, want bij het verlijmen niet goed opgelet dat ze gelijk lagen. Linkerzijde komt van de badkamer en de rechterzijde gaat naar het riool.

    Rechts staat hoger dan links. Maandag repareren, want vandaag (Pinksterzondag) zijn de winkels gesloten. Nieuwe 45 graden bocht en 2x een mof 75mm kopen.

  • 22 mei 2026 Carport en aarding

    22 mei 2026 Carport en aarding

    Ramon maakt de carport waterdicht.

    De mannen van Essink Technische Installaties hebben de aardpen in de grond getrild en het aarddraad in de meterkast gebracht.

  • 21 mei 2026 Carport en afvoer

    21 mei 2026 Carport en afvoer

    Verder met de afvoer voorbereiding. Alle pijpen op maat en bochten. Op alle plekken is er ook ruimte gemaakt voor de waterleidingen.

    De carport wordt geplaatst
