Auteur: Erno Hannink

  • 20 mei gips aan de wanden

    20 mei gips aan de wanden

    Loek heeft de gipsplaten aan de wanden gemonteerd.

  • 19 mei 2026 wandbekleding westzijde

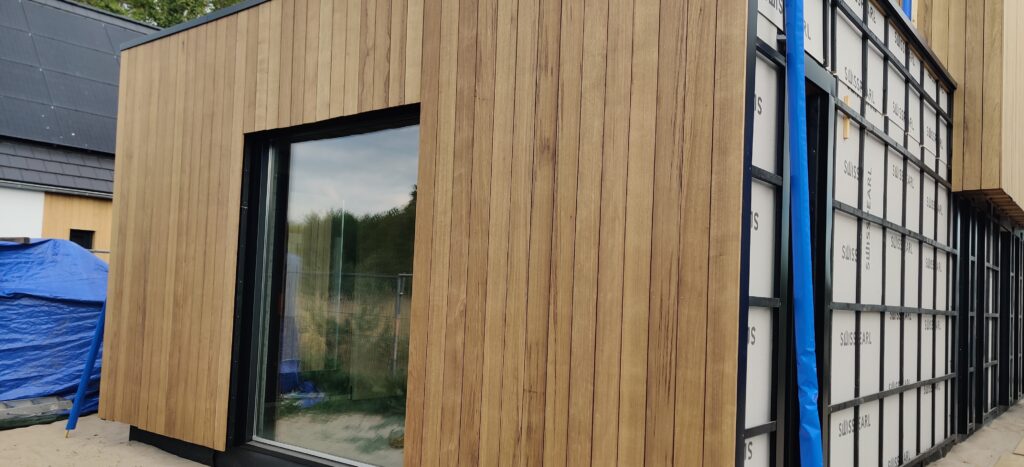

    19 mei 2026 wandbekleding westzijde

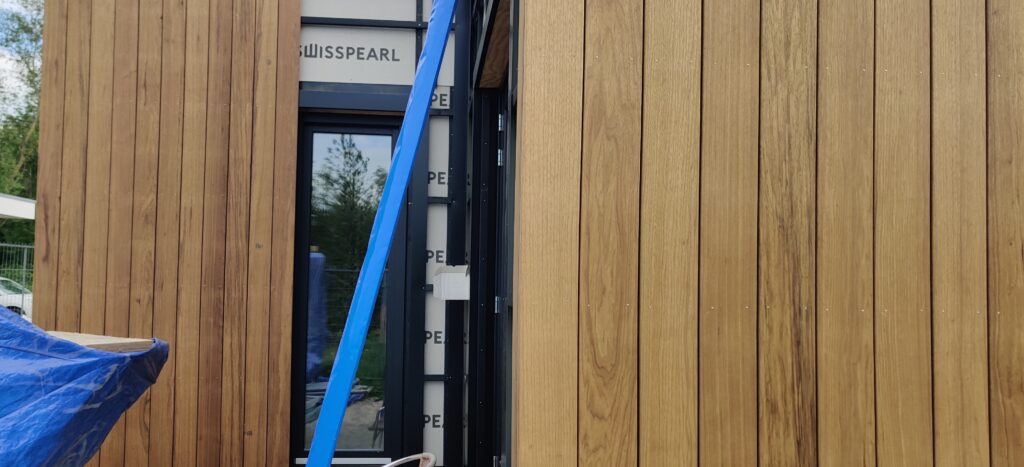

    Ramon is verder gegaan met de bekleding van de buitenwand aan de westzijde en de afwerking van de ramen.

  • 18 mei 2026 voorbereidingen afvoer en westzijde bekleding

    18 mei 2026 voorbereidingen afvoer en westzijde bekleding

    Vandaag is Ramon verder gegaan met de bekleding van de westzijde aan de buitenzijde.

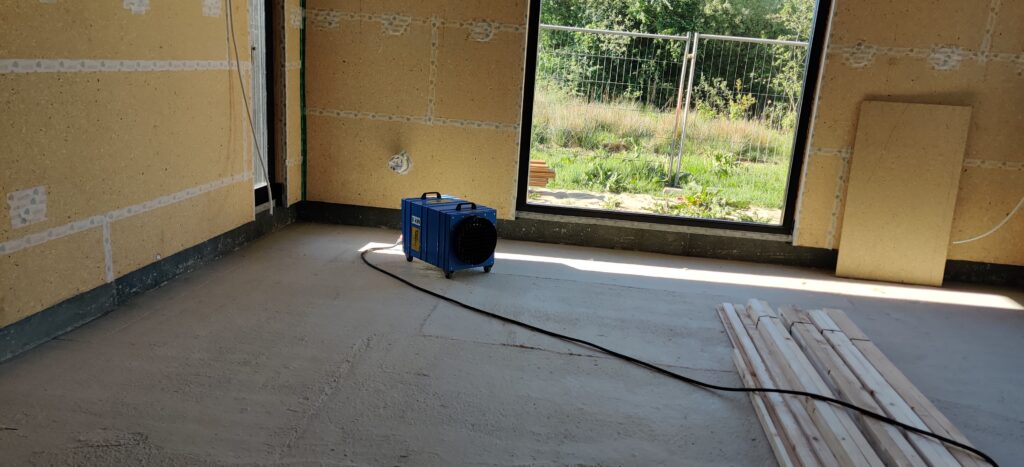

    De afgelopen dagen heb ik de voorbereidingen gemaakt voor de afvoer die in de isolatie van de vloer en Onder de afdekvloer komt.

    Het afschot dat je hier ziet wordt minder.

    Volgende stap, buizen op maat zagen en lijmen en vast maken aan de vloer.

  • 13 mei 2026 gipsplaten op de plafonds en wanden

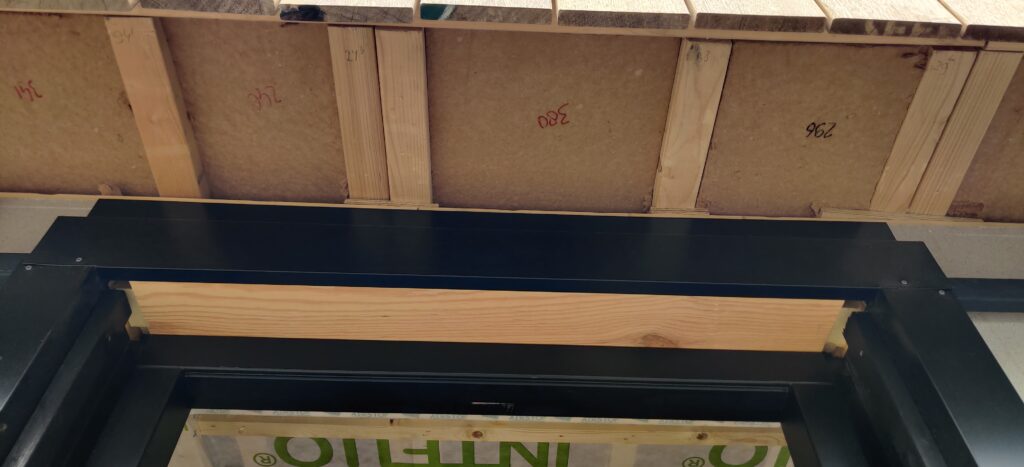

    13 mei 2026 gipsplaten op de plafonds en wanden

    Gisteren zijn de gipsplaten aangebracht op de plafonds en wanden boven geplaatst.

    vandaag heeft Ramon de ramen beneden aan de noordzijde afgewerkt.

    Vanaf de middag heeft het geregend en is Ramon binnen verder gegaan met de afwerking rond de trap en de hal.

  • 11 mei 2026 plafonds komen er in

    11 mei 2026 plafonds komen er in

    Volgende stap nadat de luchtdichtheidstest een goed resultaat gaf, de plafonds komen er in.

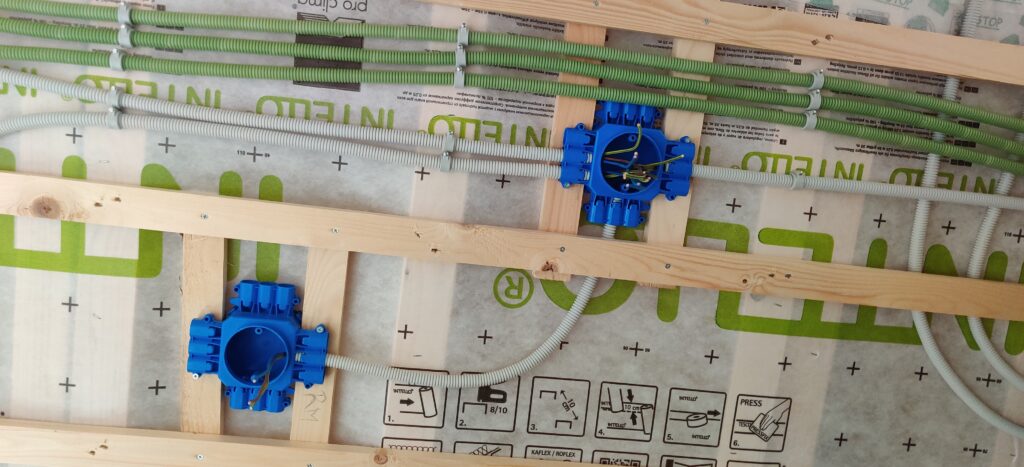

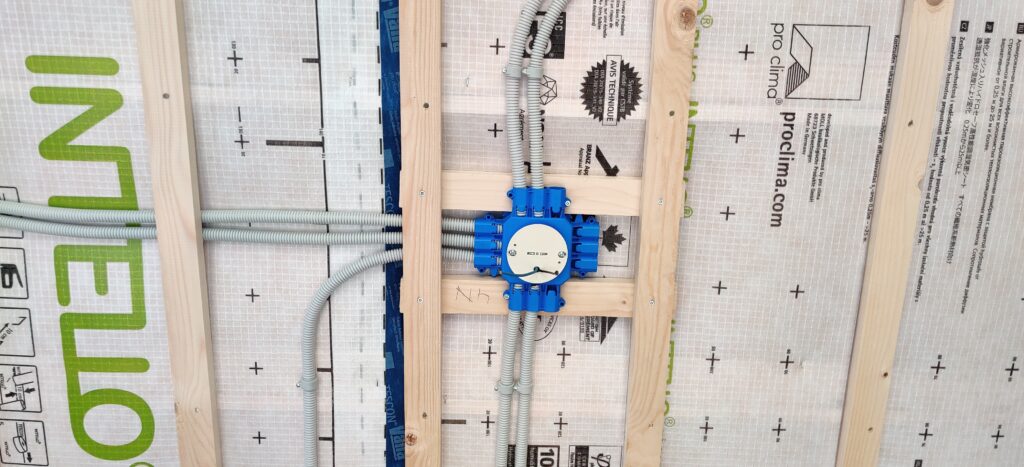

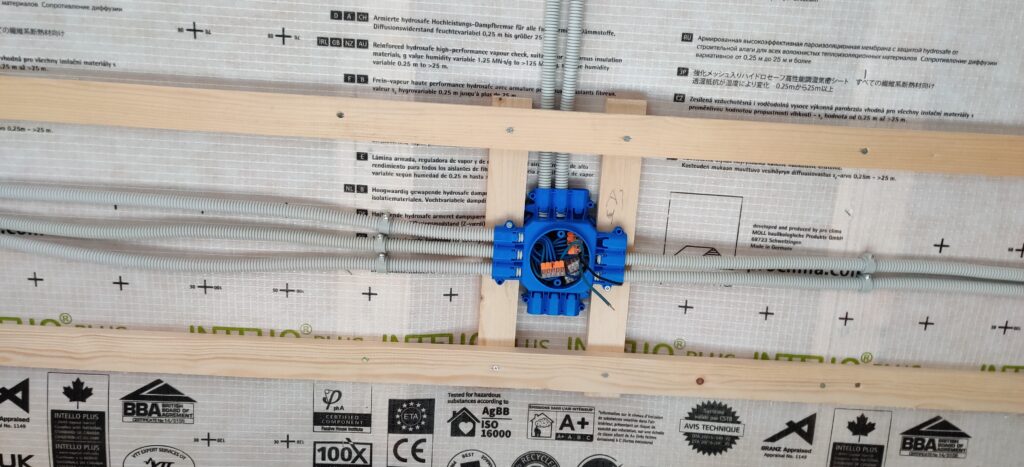

  • 10 mei 2026 Aflassen van de centraaldozen

    10 mei 2026 Aflassen van de centraaldozen

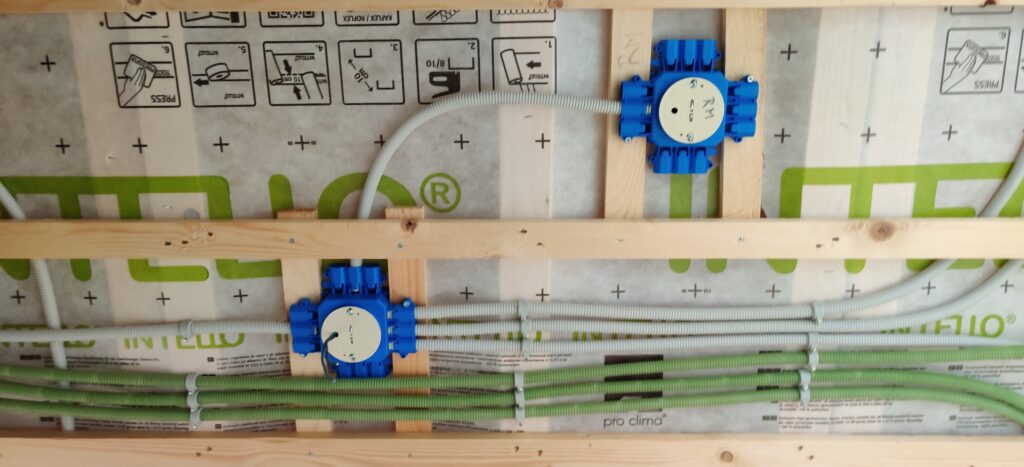

    Maandag komen de plafonds er in, dus de afgelopen twee dagen heb ik alle centraaldozen afgelast.

    Tijdens dit werk ontdekte ik dat ik nog een paar buizen was vergeten, met op tijd. 😄

  • 8 mei 2026  blowerdoortest herkansing

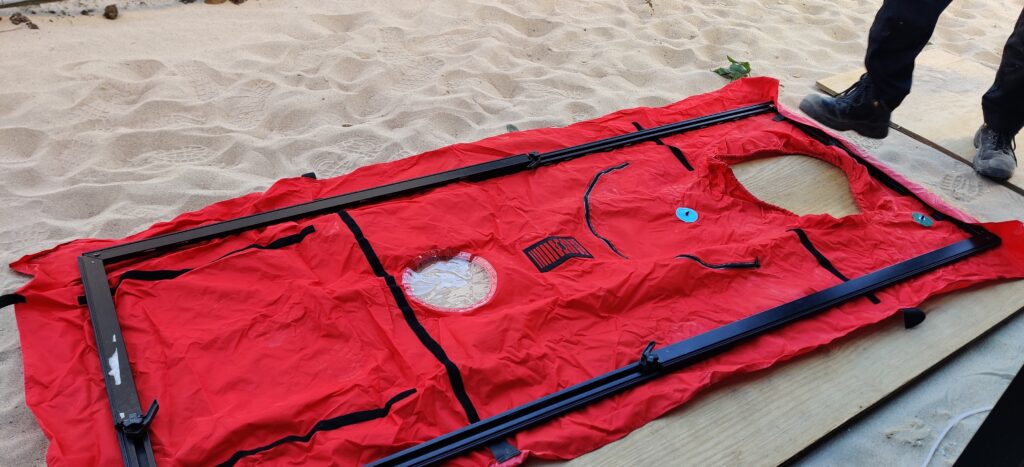

    8 mei 2026 blowerdoortest herkansing

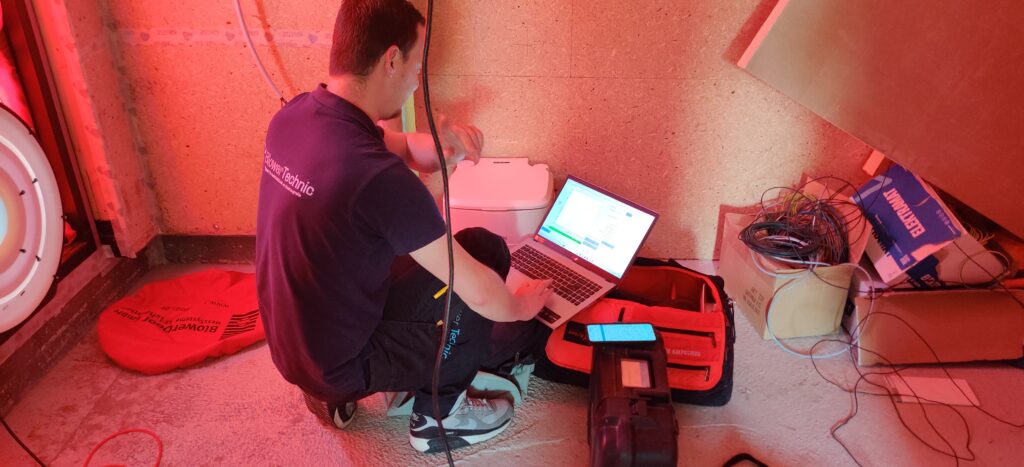

    Vorige week vrijdag waren de resultaten van de test tegen gevallen. We hadden veel verbeterpunten. De afgelopen week volop bezig geweest met het installatiewerk in het plafond en plakken van lichtdichttape.

    De leidingen in het plafond moet voor maandag klaar zijn want dan komen de giosplaten voor de plafonds er in.

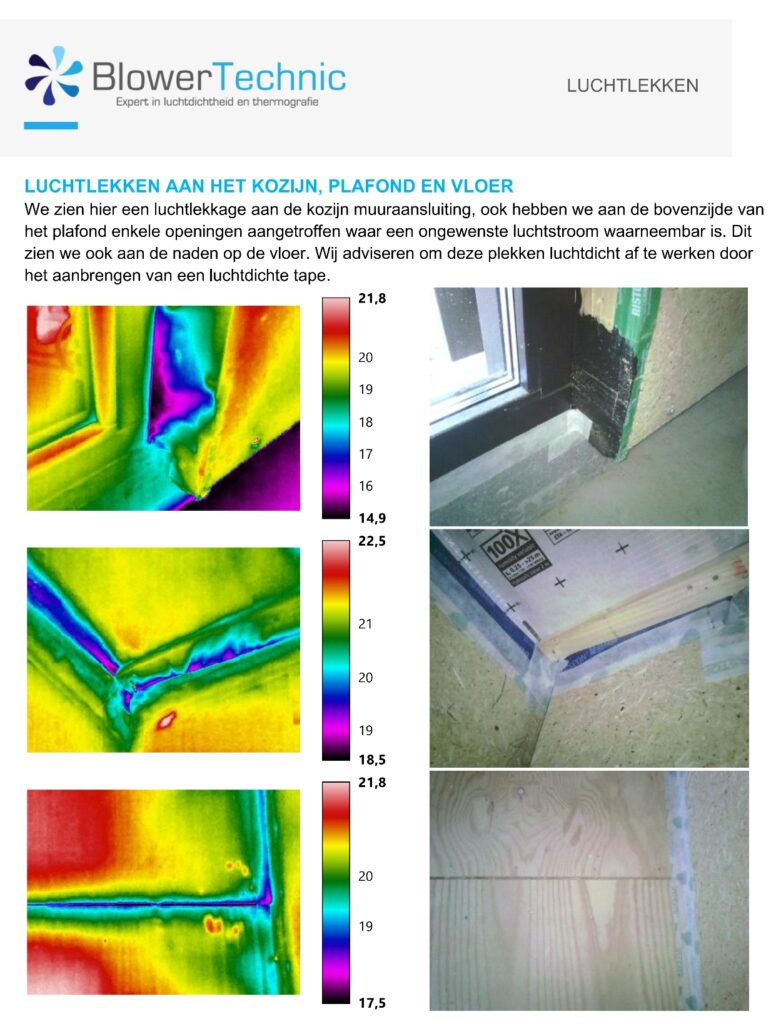

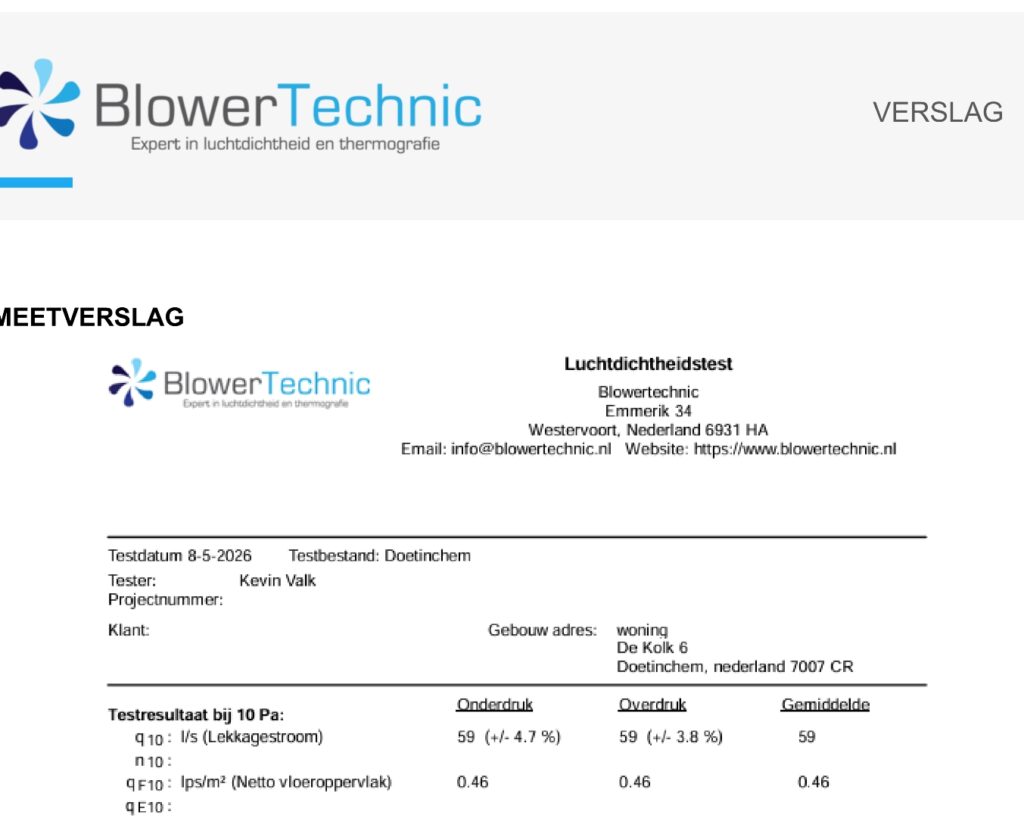

    Hieronder de resultaten van de blowerdoortest vandaag

    We waren super blij met de resultaten. De punten die we gevonden hebben kunnen goed worden verholpen.

    Daarnaast zal de afwerking ook nog helpen om dit verder naar beneden te brengen.

    Onder de 0,4 komen is het doel en te realiseren.

    Dank je wel Bas van Galen van Blowertechnik voor het snel schakelen.

  • 1 mei 2026 doorblowertest toont nodige verbeteringen

    1 mei 2026 doorblowertest toont nodige verbeteringen

    De afgelopen nacht ging het slapen moeizaam. Veel wakker en dromen met name over de blowerdoortest die vandaag plaats vindt.

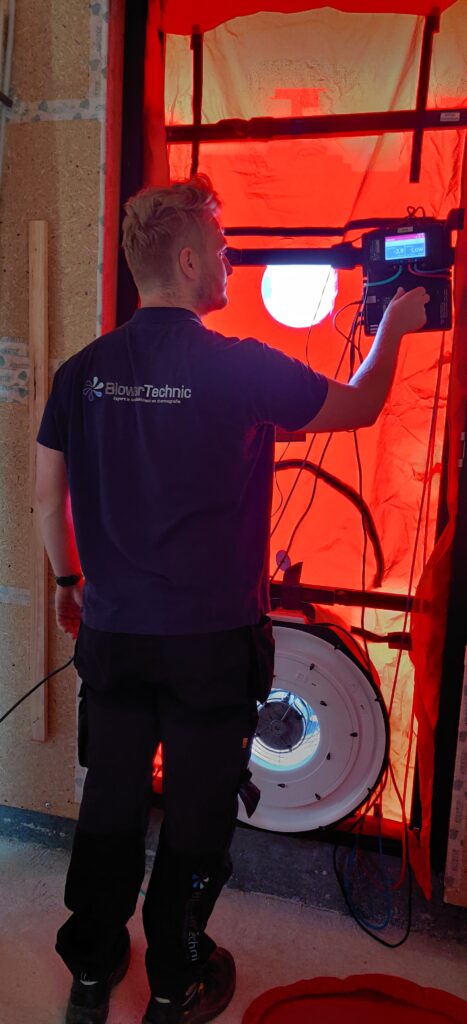

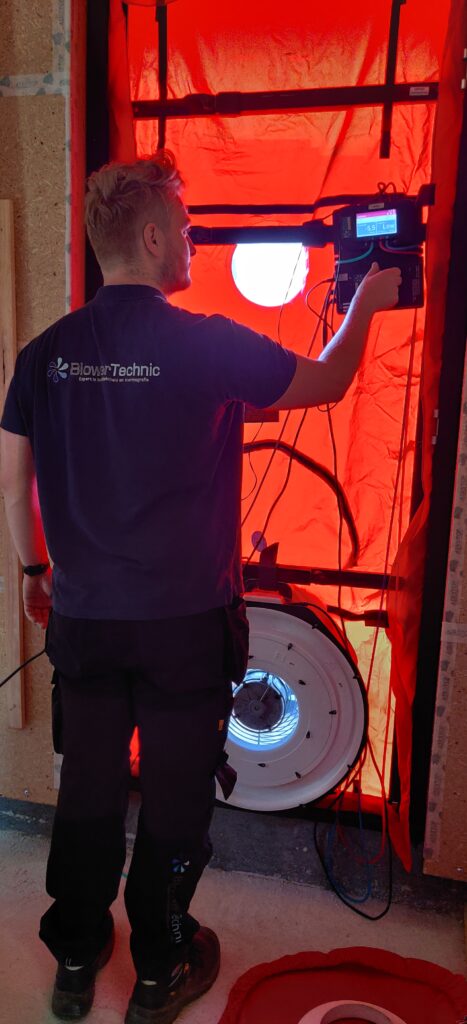

    Bas van Galen van BlowerTechnic uit Zevenaar was er om 9.00 om de test te doen.

    De hele nacht had een Heather gedraaid om de binnen temperatuur op ongeveer 21 graden te krijgen, zodat hij ook de thermische camera kon gebruiken.

    Terwijl Ramon gestaag verder werkte aan de bekleding aan de zuidzijde.

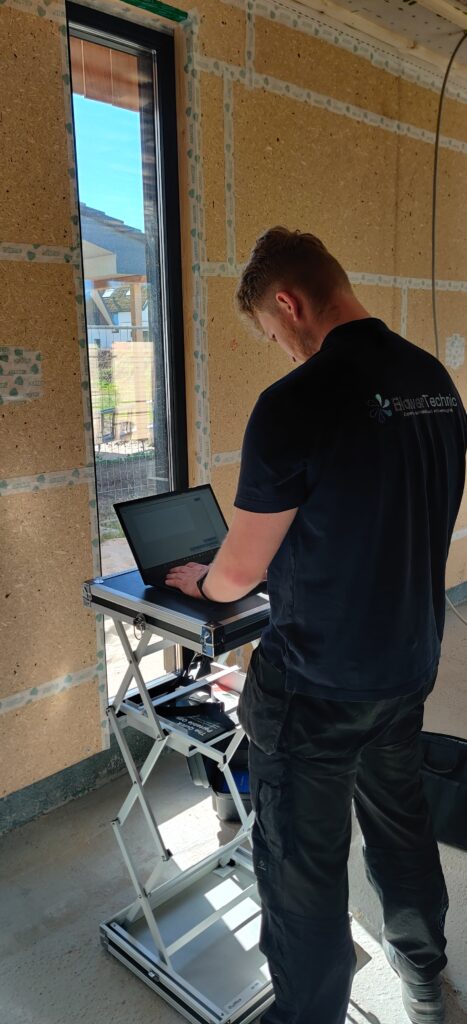

    De test leverde een gemiddelde waarde van 2,73 op wat uiteindelijk 0.4 moet worden. Ik was behoorlijk teleurgesteld.

    Nadat Bas door was naar zijn volgende klus en ik de teleurstelling had verwerkt, realiseerde ik me in het het gesprek met Ramon dat we een deel zijn vergeten af te sluiten.

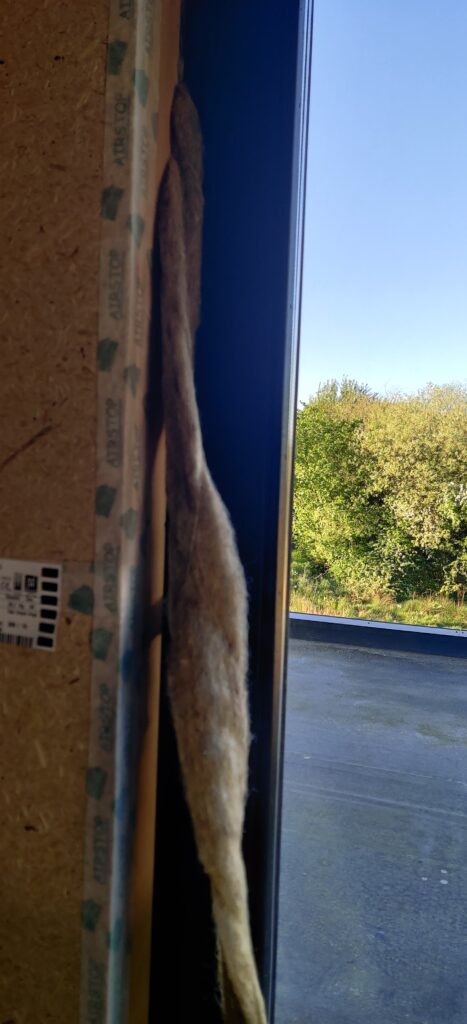

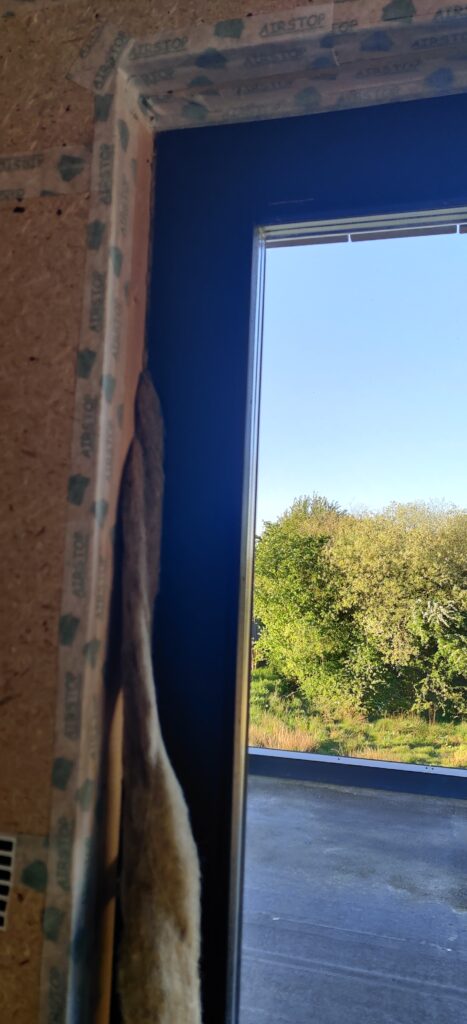

    Het overhangende deel op de oostzijde is wel geïsoleerd maar niet luchtdicht afgesloten. Dit deel loopt via de plafond/vloer door in het huis en veroorzaakte zo een grote lek.

    Dit zagen we vanuit binnen niet met de blowerdoorinstallatie in de deur. Geen moment aan gedacht en ook niet aan gedacht om dit voor de test te dichten.

    Keuze gemaakt om het dichtmaken van de plafonds met gipsplaten een week uitgesteld, de test volgende week opnieuw, voor de vierde keer tape bijbesteld zodat we de komende week de lekken gaan repareren. Te beginnen bij de grootste plekken.

    Uiteindelijk een goed gevoel dat we het goed kunnen oplossen.

  • 24 apr 2026 afwerking verder en installatiewerk

    24 apr 2026 afwerking verder en installatiewerk

    In de ochtend ben ik bezig geweest met de leidingen en dozen in de binnenwanden in de berging, slaapkamer, badkamer en woonkamer.

    in de middag is Ramon verder gegaan met de afwerking aan de westzijde op de eerste verdieping.

  • 23 apr 2026 afwerking zuidzijde

    23 apr 2026 afwerking zuidzijde

    Ramon is gestart met de afwerking op de zuidzijde op de eerste verdieping.
